El programa ARQ+CC permite describir con todo el detalle deseado las fechas previstas de realización de un presupuesto, las fechas de certificación y las de ejecución.
Los tres tipos de fechas se controlan de la misma forma a través de los partes, que pueden ser partes de presupuesto, de certificación o de ejecución.
Los partes permiten asignar unas fechas de inicio y fin a una partida o unas mediciones de la partida. ARQ+CC ofrece muchas facilidades para la reutilización de la información de presupuestos en certificación y control de costes, así como la comparación entre los distintos de datos.

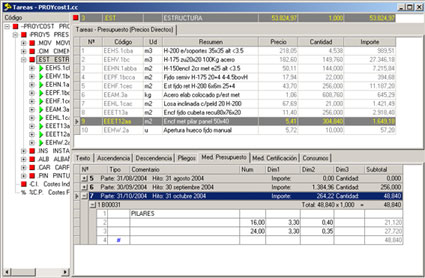

Figura 1: En la parte inferior de la imagen se muestran los partes medición de una partida.
Estos partes permiten definir las fechas en que está previsto realizar la partida o cada una de las partes de la partida.

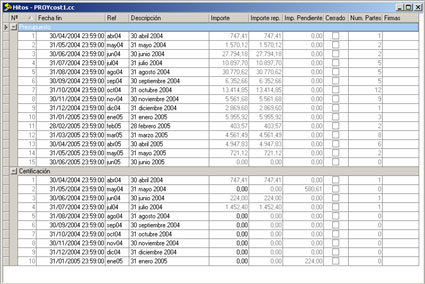

Figura 2: Vista de Hitos. En esta vista se muestra la lista de certificaciones del proyecto. También se muestra el mismo tipo de información para los partes de ejecución y para las previsiones.
En certificaciones y control de costes el manejo de las fechas es una parte imprescindible del trabajo. En presupuestos el indicar unas fechas de previsión es opcional.
Así el programa ARQ+CC ofrece muchas posibilidades de especificación detallada de las fechas. Ahora bien, para tener una visión general de las fechas de realización del proyecto es necesario exportar el proyecto al programa MSProject.
Por suerte esta exportación es automática, muy sencilla y los datos exportados muy completos.
Al exportar a MSProject podemos indicar que datos de proyecto deseamos exportar y a que campo de MSProject queremos exportar los datos de fechas. Los tipos de datos exportables son:
Tareas (con sus fechas de presupuesto, certificación y ejecución).
Recursos
Importes
Textos
Cantidades

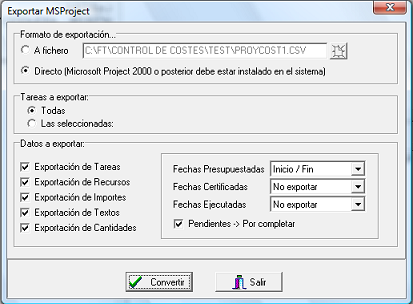

Figura 3: Diálogo de exportación a MSProject.

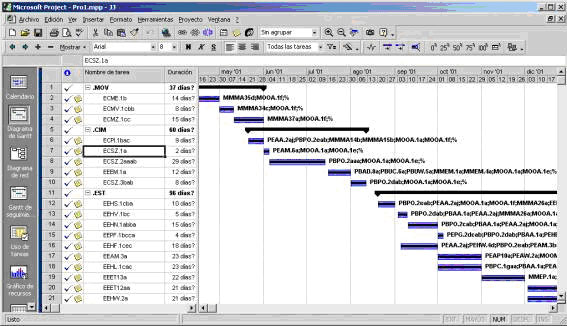

El programa realiza la exportación de forma completamente automática y al finalizar abre MSProject con el proyecto generado. La siguiente imagen muestra el resultado de la exportación. Observar que la exportación conserva la estructura del proyecto en capítulos y partidas.

Figura 4: Resultado de la exportación a MSProject.
